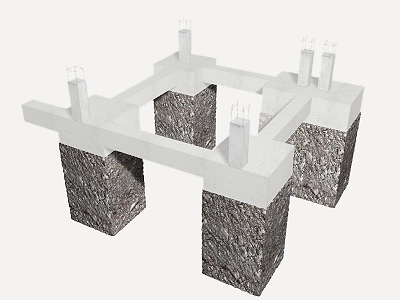

Pozo de cimentación de hormigón ciclópeo. |
80,84€ |
||
Pozo de cimentación de hormigón ciclópeo, realizado con hormigón HM-20/B/40/I fabricado en central y vertido con cubilote, (60% de volumen) y bolos de piedra entre 80 y 150 mm de diámetro (40% de volumen). |
Descompuesto |
Ud |
Descomposición |
Rend. |
p.s. |
Precio partida |
mt10hmf010Mv |
m³ |
Hormigón HM-20/B/40/I, fabricado en central. |
0,660 |
72,07 |
47,57 |
mt01arg020 |
m³ |
Bolos de piedra para hormigón ciclópeo, de 80 a 150 mm de diámetro. |
0,400 |
19,50 |
7,80 |
mo040 |
h |
Oficial 1ª estructurista. |
0,329 |
15,67 |
5,16 |
mo083 |
h |
Ayudante estructurista. |
0,329 |
14,70 |
4,84 |
mo104 |
h |
Peón ordinario construcción. |
0,809 |
14,31 |
11,58 |
% |
Medios auxiliares |
2,000 |
76,95 |
1,54 |
|
% |
Costes indirectos |
3,000 |
78,49 |
2,35 |
|
Coste de mantenimiento decenal: 2,43€ en los primeros 10 años. |
Total: |
80,84 |
Pliego de condiciones
UNIDAD DE OBRA CMP010: POZO DE CIMENTACIÓN DE HORMIGÓN CICLÓPEO. MEDIDAS PARA ASEGURAR LA COMPATIBILIDAD ENTRE LOS DIFERENTES PRODUCTOS, ELEMENTOS Y SISTEMAS CONSTRUCTIVOS QUE COMPONEN LA UNIDAD DE OBRA. Dependiendo de la agresividad del terreno o la presencia de agua con sustancias agresivas, se elegirá el cemento adecuado para la fabricación del hormigón, así como su dosificación y permeabilidad. CARACTERÍSTICAS TÉCNICAS Formación de pozo de cimentación de hormigón ciclópeo, realizado con hormigón HM-20/B/40/I fabricado en central y vertido con cubilote, (60% de volumen) y bolos de piedra entre 80 y 150 mm de diámetro (40% de volumen). NORMATIVA DE APLICACIÓN Elaboración, transporte y puesta en obra del hormigón:
Ejecución:
CRITERIO DE MEDICIÓN EN PROYECTO Volumen teórico, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA DEL SOPORTE. Se comprobará la existencia de la capa de hormigón de limpieza, que presentará un plano de apoyo horizontal y una superficie limpia. AMBIENTALES. Se suspenderán los trabajos de hormigonado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C. DEL CONTRATISTA. Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el hormigonado o posterior periodo de fraguado, no pudiendo comenzarse el hormigonado de los diferentes elementos sin la autorización por escrito del Director de Ejecución de la obra. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo y trazado de las zapatas y de los pilares u otros elementos estructurales que apoyen en las mismas. Vertido y compactación del hormigón. Coronación y enrase de cimientos. Curado del hormigón. CONDICIONES DE TERMINACIÓN. El conjunto será monolítico y transmitirá correctamente las cargas al terreno. La superficie quedará sin imperfecciones. CONSERVACIÓN Y MANTENIMIENTO. Se protegerán y señalizarán las armaduras de espera. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá el volumen teórico ejecutado según especificaciones de Proyecto, sin incluir los incrementos por excesos de excavación no autorizados. |
Residuos generados
Código LER |
Residuos generados |
Peso (kg) |
Volumen (l) |
17 01 01 |
Hormigón (hormigones, morteros y prefabricados). |
14,554 |
9,703 |
01 04 08 |
Residuos de grava y rocas trituradas distintos de los mencionados en el código 01 04 07. |
9,997 |
6,620 |
Residuos generados: |
24,551 |
16,323 |
