IUS072 |
Ud |

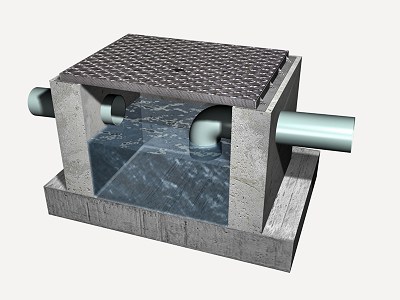

Arqueta de hormigón "in situ". |
118,17€ |
||
Arqueta sifónica, de hormigón en masa "in situ", registrable, de dimensiones interiores 60x60x60 cm, con marco y tapa de fundición. |
Descompuesto |
Ud |
Descomposición |
Rend. |
Precio unitario |
Precio partida |
mt10hmf010kn |
m³ |
Hormigón HM-30/B/20/I+Qb, fabricado en central, con cemento SR. |
0,122 |
102,80 |
12,54 |
mt11ppl030a |
Ud |
Codo 87°30' de PVC liso, D=125 mm. |
1,000 |
7,04 |
7,04 |
mt08epr030c |
Ud |
Encofrado para formación de arquetas de sección cuadrada de 60x60x60 cm, realizado con chapas metálicas reutilizables, incluso p/p de accesorios de montaje. |
0,050 |
371,46 |
18,57 |
mt10hmf010kn |
m³ |
Hormigón HM-30/B/20/I+Qb, fabricado en central, con cemento SR. |
0,207 |
102,80 |
21,28 |
mt11arf010b |
Ud |
Tapa de hormigón armado prefabricada, 60x60x5 cm. |
1,000 |
17,47 |
17,47 |
mo040 |
h |
Oficial 1ª construcción de obra civil. |
1,235 |
17,24 |
21,29 |
mo085 |
h |
Ayudante construcción de obra civil. |
0,886 |
16,13 |
14,29 |
% |
Medios auxiliares |
2,000 |
112,48 |
2,25 |
|
% |
Costes indirectos |
3,000 |
114,73 |
3,44 |
|
Coste de mantenimiento decenal: 5,91€ en los primeros 10 años. |
Total: |
118,17 |
Pliego de condiciones
UNIDAD DE OBRA IUS072: ARQUETA DE HORMIGÓN "IN SITU". CARACTERÍSTICAS TÉCNICAS Formación de arqueta sifónica enterrada, de dimensiones interiores 60x60x60 cm, de hormigón en masa "in situ" HM-30/B/20/I+Qb, sobre solera de hormigón en masa HM-20/B/20/I de 15 cm de espesor, con sifón formado por un codo de 87°30' de PVC largo, cerrada superiormente con marco y tapa de fundición clase B-125 según UNE-EN 124. Incluso encofrado metálico recuperable amortizable en 20 usos, conexiones de conducciones y remates. Totalmente montada, conexionada y probada mediante las correspondientes pruebas de servicio (incluidas en este precio). NORMATIVA DE APLICACIÓN Elaboración, transporte y puesta en obra del hormigón: Instrucción de Hormigón Estructural (EHE-08). Ejecución: CTE. DB HS Salubridad. Colocación y retirada del encofrado: Instrucción de Hormigón Estructural (EHE-08). CRITERIO DE MEDICIÓN EN PROYECTO Número de unidades previstas, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA DEL SOPORTE. Se comprobará que la ubicación de la arqueta se corresponde con la de Proyecto. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo de la arqueta. Eliminación de las tierras sueltas del fondo de la excavación. Vertido y compactación del hormigón en formación de solera. Colocación del encofrado metálico. Vertido y compactación del hormigón en formación de la arqueta previa humectación del encofrado. Retirada del encofrado. Empalme y rejuntado de los colectores a la arqueta. Colocación del codo de PVC. Colocación de la tapa y los accesorios. Eliminación de restos, limpieza final y retirada de escombros. Carga de escombros sobre camión o contenedor. Realización de pruebas de servicio. CONDICIONES DE TERMINACIÓN. La arqueta quedará totalmente estanca. PRUEBAS DE SERVICIO. Prueba de estanqueidad parcial. Normativa de aplicación: CTE. DB HS Salubridad CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a golpes y obturaciones. Se taparán todas las arquetas para evitar accidentes. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto. |
